スズカハウス住宅リフォーム施工レポート (福山市芦田町 O様 既存住宅を増築) の工事写真を、どうぞご覧下さい。

工事の主な内容

2010年初めから数社で比較検討をされ、弊社にご用命を賜りました。既存建物の家を増築する大規模リフォームです。
工期は、70 日位です。詳しくは、お問合せください。

2010/4月中旬-12月上旬 4月中旬 5月 6月
検討 打合せ 契 約 着工 本工事 仕上工事 完成

リフォーム(他の事例)へ戻る
現場建築状況写真を、どうぞご覧下さい
現地調査

旧家屋

旧家屋キッチン

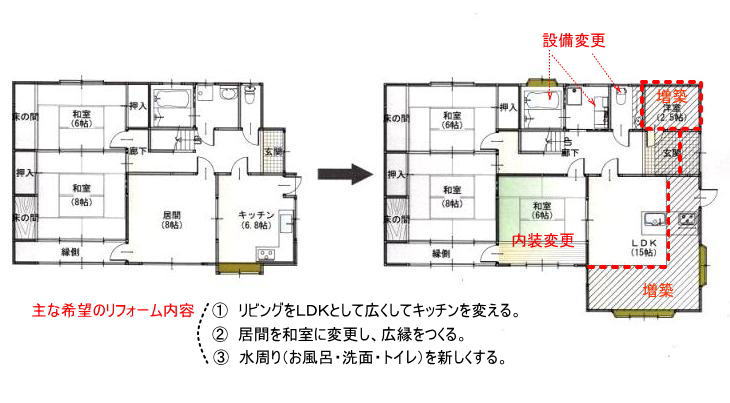

増築によりキッチンの移動と面積拡大します。
 ご家族がゆとりを持って生活をされるために、増築を希望されました。

既存家屋の構造を現場で確認をして計画を検討します。
 工事着工
解体工事
2011年
4月 1日
〜

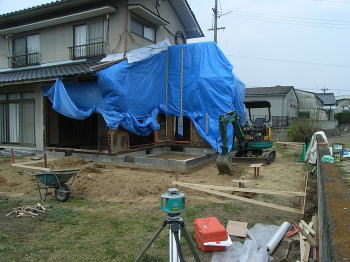

    家屋の一部解体と屋根瓦まで変える工事となるので、家の半分くらいを解体する大掛かりな解体工事です。
工事着工
基礎工事
2011年
4月 11日
〜4月 21日

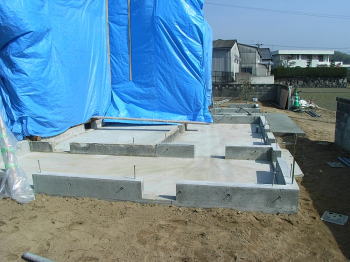

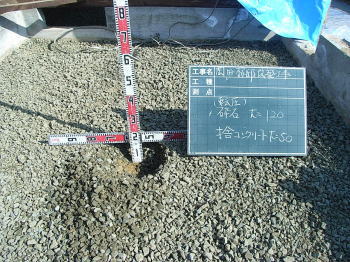

     既存の基礎を補強するように、砕石を敷き転圧をした後で、鉄筋をしっかりと入れて、コンクリートを打ちます。
既存の基礎としっかりと一体化させるため、通常より手間のかかる  基礎工事となりました。  (写真は、施工中状況)
    既存の建物の高さに合わせて、基礎高を確認しながら、また、鉄筋のかぶりをしっかりととって、コンクリートを打設します。
躯体構造工事
2011年
4月 22日

〜4月25日

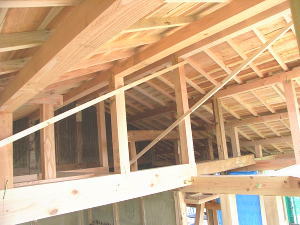

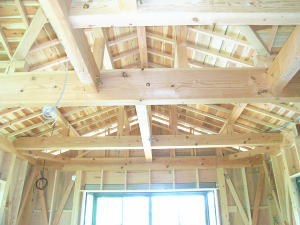

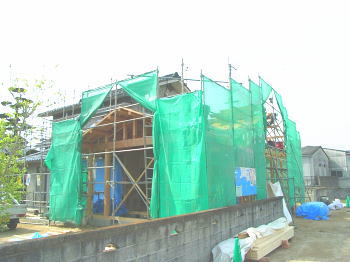

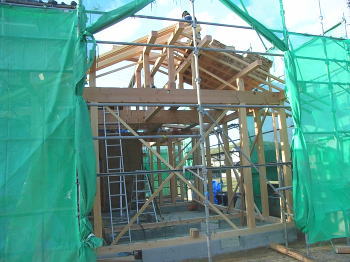

    旧家屋との取り合いを見ながら、躯体の構造木を柱・梁・小屋組みと組んでいきます。

屋根の下地合板までは、天気を見ながら一気にあげていきます。

屋根工事
2011年
4月 26日
〜 4月29日

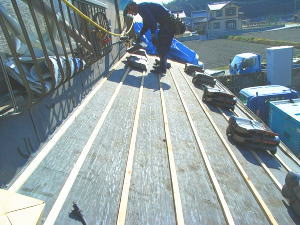

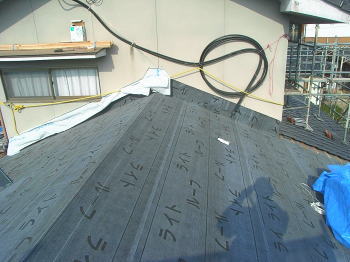

    重旧家屋と屋根を繋ぎますが、壁とのつながりの熨斗瓦を施工する下地の防水フェルトをしっかりと取り付け、その上を板金で処理し、瓦を取り付けます。
サッシ・内部
工事
2011年
5月 6日
〜 6月15日

     木組み金物、建てり(直角)などを、点検します。
外壁左官
工事
2011年
5月 11日
〜 5月18日

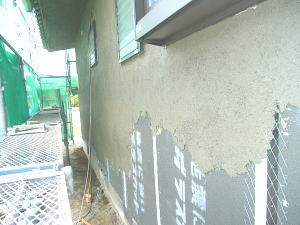

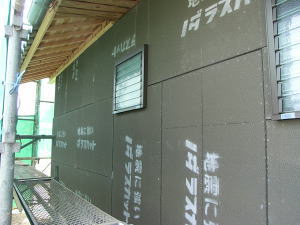

    外壁は、耐力壁下地ボードラス板に、モルタル塗り吹きつけタイル塗装仕上げです。
断熱・
内部造作工事
2011年
5月 20日
〜 6月15日

   クロス内装工事、器具取り付けを経て、
下記の通りに仕上がりました。

下掲載が完成写真の一部です。

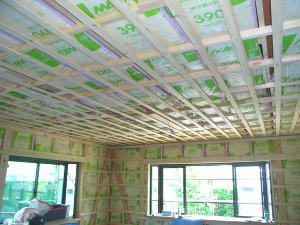

断熱材を壁と天井(床はあらかじめ事前に入れてある)に、断熱材を固定します。

 ト イ レ

玄 関 天 井

外 観 写 真

洗 面

風 呂

玄 関

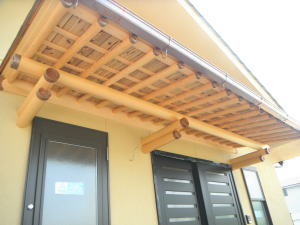

玄 関 庇
