内 容 | 写 真 | 説 明 | |
解体工事 地鎮祭 (2005.8月) |

解体工事終了後、整地の上で地鎮祭を行います。 | ||
杭工事 (2005.8月) |

頑強な地中梁とフーチング基礎の下に、支持地盤(地下13mまで、PC杭を打ち込みます。 左写真は、径300/400mmの鋼管杭です。 |
||
基礎工事 (2005.9月) |

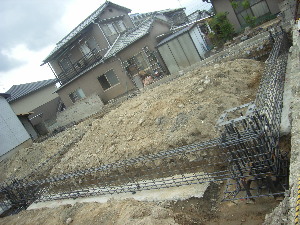

高さ1m、幅50cmもの地中梁と、鉄骨の柱下には、1m角以上のフーチングが、建物の基礎となります。 基礎は、鉄筋コンクリートで繋がり、柱下のフーチングと一体化して、建物全体をしっかりと支える構造です。 鉄筋を組み、型枠を作って、コンクリートを流し込みます。 最後の写真は、基礎を埋め戻した状況です。 |
||
鉄骨建て方 (2005.9月) |

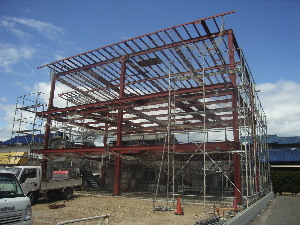

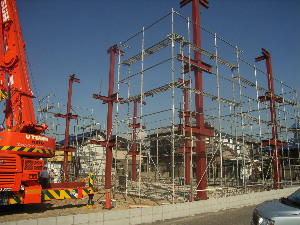

25tレッカーを使って、鉄骨を吊り込みます。鉄骨の柱は、1Fが20cm角厚み16mmの角柱です。住宅メーカーのプレハブは、10cm角2.3mmですから、いかに重量鉄骨が丈夫な構造か良くわかります。 |
||
デッキコンクリート打ち |

各階の床は鉄のデッキの上に鉄筋を入れてコンクリートを10cm厚で打ちます。各階の音も別階に響かないようになります。 | ||
外壁ALC工事 |

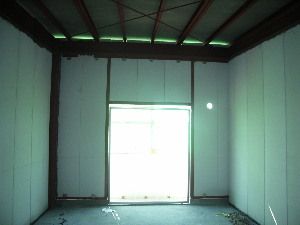

外壁は100mm厚の発泡コンクリートパネルを用います。地震の揺れなどに壁が連動して動く構造です。ALCは、断熱性・防音性に優れており、部屋の界壁にも用いることによって、隣接部屋からの音をシャットアウトします。 | ||
防水・屋根工事 |

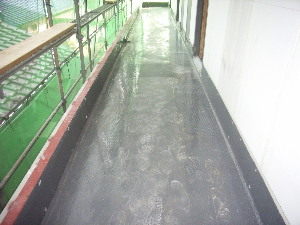

屋根は、25mmの耐火構造ボードを下地とし、錆びないガルバニウム鋼板を貼ります。(もちろん、瓦やカラーベストでも問題ありません。)ベランダ・廊下は、デッキコンクリートの上に、防水シートを施工します。 | ||
内部造作工事 |

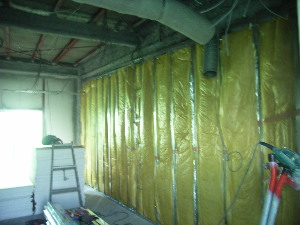

部屋の内部工事です。内部の壁・天井に断熱材をいれ、耐火石膏ボードで内壁の下地を取り付けます。界壁には、ALC100mmの両側にグラスウールを隙間なく入れてさらに、石膏ボードを貼ります。床はフローリングですが、施工は、この後1月終わり頃の予定です。 | ||
塗装工事及び工事中外観 |

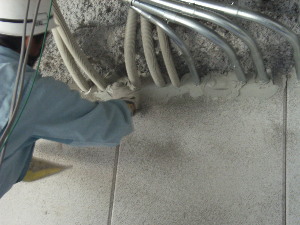

内部造作工事と平行して、配線・配管工事などを行います。配線も写真のように壁の穴埋めを丁寧に行い、火事の時でも火が隣室に写らないように施工します。外壁塗装は、汚れの付きにくく割れにくい弾性タイル塗装です。 |
